QCVN 06:2020/BXD là một phiên bản của Quy chuẩn kỹ thuật quốc gia về an toàn cháy cho nhà và công trình, từng được áp dụng trong thiết kế, xây dựng và quản lý an toàn cháy tại Việt Nam.
Đối với kỹ sư xây dựng, HVAC, MEP và PCCC, việc tra cứu phiên bản 2020 vẫn có giá trị khi kiểm tra hồ sơ cũ, đánh giá hiện trạng công trình hoặc chuẩn bị phương án cải tạo. Tuy nhiên, QCVN 06:2020/BXD không còn là phiên bản quy chuẩn áp dụng chung cho thiết kế mới.
Bài viết giải thích chuỗi phiên bản thay thế, cách đối chiếu hồ sơ cũ với căn cứ hiện hành, đồng thời chỉ ra các nội dung ảnh hưởng trực tiếp đến thiết kế HVAC/MEP. Đây là hướng dẫn tra cứu kỹ thuật, không thay thế việc xác định văn bản áp dụng cho từng dự án.

1. QCVN 06:2020/BXD là gì?
QCVN 06:2020/BXD là Quy chuẩn kỹ thuật quốc gia về an toàn cháy cho nhà và công trình, ban hành kèm Thông tư 01/2020/TT-BXD của Bộ Xây dựng. Quy chuẩn đưa ra các yêu cầu kỹ thuật về an toàn cháy trong phạm vi áp dụng, gồm các nhóm nội dung như:
- Phân loại kỹ thuật về cháy đối với nhà, bộ phận nhà và vật liệu.
- Bố trí công trình và giải pháp hạn chế cháy lan.
- Các yêu cầu về ngăn cháy, thoát nạn.
- Giải pháp hạn chế sự lan truyền khói và bảo vệ chống khói.
- Điều kiện phục vụ lực lượng chữa cháy và các yêu cầu liên quan.
Đối với HVAC, nội dung có liên quan nhiều đến hút khói, tăng áp chống khói, van chặn lửa, đường ống xuyên bộ phận ngăn cháy, trục kỹ thuật và ma trận điều khiển PCCC. Tuy nhiên, QCVN 06 không phải tài liệu duy nhất để hoàn thiện một thiết kế an toàn cháy; vẫn phải xem xét những quy chuẩn, tiêu chuẩn và hồ sơ chuyên ngành có liên quan.
2. QCVN 06:2020/BXD còn hiệu lực không?
Không. QCVN 06:2020/BXD đã được thay thế. Chuỗi văn bản chính cần biết là:

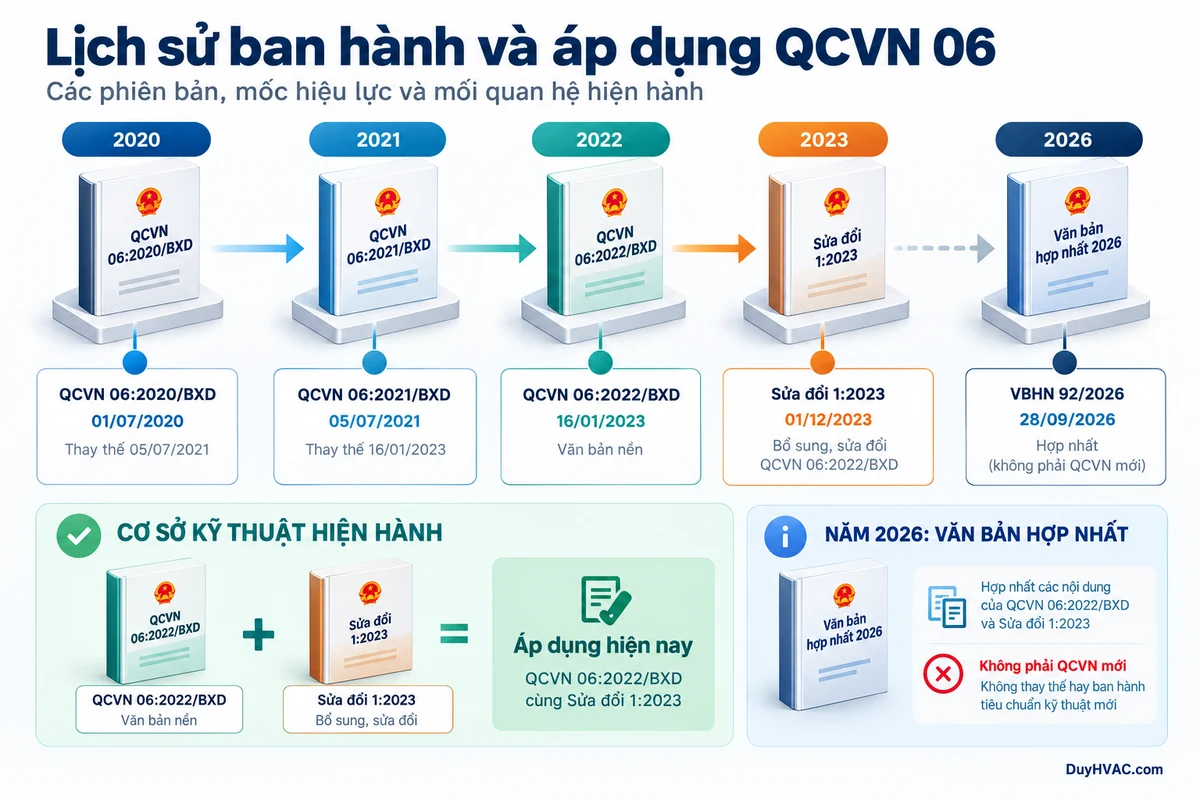

| Phiên bản | Thời điểm có hiệu lực | Vai trò hiện tại |
|---|---|---|
| QCVN 06:2020/BXD | 01/07/2020 | Phiên bản lịch sử, được thay thế từ 05/07/2021 |
| QCVN 06:2021/BXD | 05/07/2021 | Được thay thế từ 16/01/2023 |
| QCVN 06:2022/BXD | 16/01/2023 | Văn bản nền của quy chuẩn áp dụng hiện hành được kiểm tra |
| Sửa đổi 1:2023 của QCVN 06:2022/BXD | 01/12/2023 | Sửa đổi, bổ sung văn bản nền 2022 |
| Văn bản hợp nhất 92/2026/VBHN-TT-BXD | 28/09/2026 | Hợp nhất văn bản 2022 và nội dung sửa đổi; không phải quy chuẩn mới |
Khi tra cứu trong năm 2026, cần đọc QCVN 06:2022/BXD cùng Sửa đổi 1:2023 và kiểm tra hiệu lực của các quy định khác liên quan tại đúng thời điểm dự án.
Ngày 28/09/2026, Bộ Xây dựng ban hành Văn bản hợp nhất số 92/2026/VBHN-TT-BXD. Văn bản hợp nhất giúp tra cứu nội dung đã được sửa đổi nhưng không có nghĩa xuất hiện QCVN 06:2026/BXD.

3. Vì sao QCVN 06 được sửa đổi qua các phiên bản?
An toàn cháy phụ thuộc vào công năng sử dụng, quy mô, chiều cao, giải pháp bố trí mặt bằng, vật liệu, kết cấu, số lượng người, đường thoát nạn và hệ thống bảo vệ chủ động hoặc thụ động.
Trong quá trình áp dụng thực tế, có thể phát sinh nhu cầu làm rõ thuật ngữ, điều kiện kỹ thuật và cách xử lý một số cấu hình công trình. Tuy nhiên, không nên mặc định mọi điều khoản phiên bản mới đều chặt hơn hay dễ hơn phiên bản trước. Muốn biết yêu cầu cụ thể thay đổi thế nào, phải đối chiếu đúng điều, khoản, chú thích và ngoại lệ của từng phiên bản.
4. Có được dùng QCVN 06:2020 cho công trình thiết kế mới?
Không nên mặc định lấy phiên bản 2020 làm căn cứ cho hồ sơ thiết kế mới chỉ vì đội ngũ đang có sẵn bản vẽ mẫu. Cần xác định:
- Thời điểm pháp lý của dự án và phạm vi công việc.
- Nhóm công năng, chiều cao PCCC và loại công trình.
- Quy chuẩn, văn bản sửa đổi và văn bản pháp luật áp dụng.
- Quy định chuyển tiếp, nếu có.
- Các yêu cầu đặc thù trong hồ sơ thiết kế được chấp thuận.
Nếu một dự án mới vẫn liệt kê QCVN 06:2020/BXD mà không có cơ sở phù hợp, kỹ sư cần rà soát. Không chỉ thay số “2020” thành “2022” trong thuyết minh rồi giữ nguyên mọi chi tiết bản vẽ. Các phần liên quan đến chống khói, ngăn cháy, lối thoát nạn và phối hợp MEP phải được kiểm tra theo căn cứ hiện hành.
5. Công trình đã xây dựng theo bản 2020 có phải nâng cấp toàn bộ?
Không thể trả lời đơn giản là có hoặc không. Việc một quy chuẩn cũ bị thay thế không tự động đồng nghĩa mọi công trình từng thiết kế theo nó đều phải thiết kế lại toàn bộ. Tuy nhiên, quyết định đối với từng công trình phụ thuộc:
- Hồ sơ pháp lý, thời điểm lập và phê duyệt thiết kế.
- Tình trạng nghiệm thu và đưa vào sử dụng.
- Công năng thực tế và các thay đổi kể từ khi vận hành.
- Phạm vi cải tạo, sửa chữa hoặc thay đổi công năng.
- Các tồn tại về an toàn cháy và yêu cầu xử lý, nếu có.
- Các quy định chuyển tiếp và nghĩa vụ pháp lý liên quan.
Ví dụ: Tòa nhà văn phòng hoàn thành năm 2021 muốn thay một số AHU và cải tạo trần. Không thể chỉ căn cứ năm xây dựng mà bắt buộc thiết kế lại toàn bộ hệ PCCC; nhưng cũng không được bỏ qua phần đường ống xuyên vách ngăn cháy hoặc hệ điều khiển bị ảnh hưởng bởi việc cải tạo.

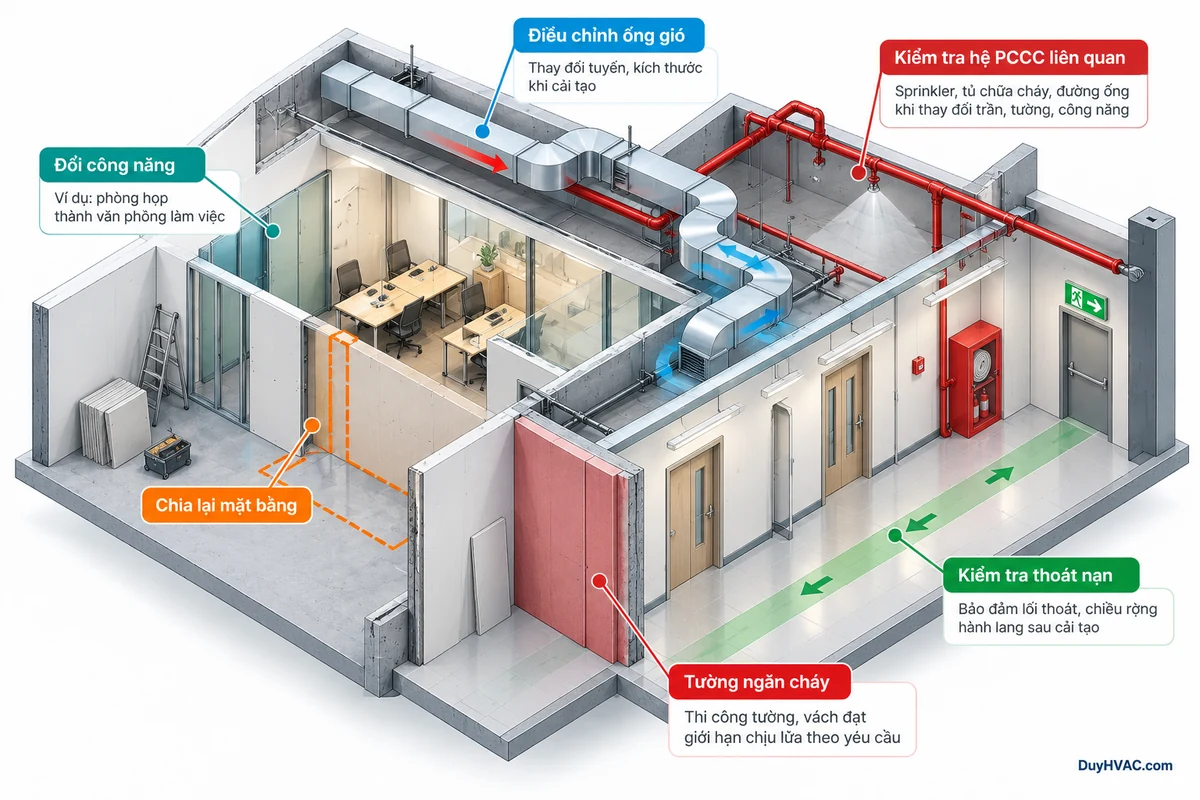

6. Áp dụng khi cải tạo, sửa chữa công trình
Sửa đổi 1:2023 của QCVN 06:2022/BXD có điều chỉnh khoản 1.1.4 về phạm vi áp dụng với các trường hợp cải tạo, sửa chữa. Cần xác định bộ phận hoặc khu vực trực tiếp cải tạo, điều kiện áp dụng tương ứng và ảnh hưởng tới những hệ thống liên quan. Không nên hiểu rằng chỉ kiểm tra phần vừa tháo dỡ hoặc xây mới, còn mọi hệ thống liên thông đều có thể bỏ qua.
6.1. Cải tạo cục bộ mặt bằng
Khi chia lại phòng một tầng văn phòng, cần rà soát công năng, số người, đường thoát nạn, chiều dài hành lang, vách ngăn cháy, cửa và hệ thống bảo vệ chống khói. Việc thay đổi mặt bằng có thể làm thay đổi chức năng hoặc phạm vi phục vụ của hệ PCCC.
6.2. Cải tạo hệ thống thông gió
Khi thay AHU hoặc điều chỉnh mạng ống gió đi qua nhiều khu vực ngăn cháy, cần xem xét vị trí xuyên sàn/vách, van chặn lửa, cấu tạo bảo vệ xuyên ngăn cháy, ma trận điều khiển và khả năng vận hành của hệ thống sau thay đổi.
6.3. Thay đổi công năng
Chuyển văn phòng sang lưu trú, dịch vụ hoặc công năng khác có thể ảnh hưởng nhóm nguy hiểm cháy theo công năng và những yêu cầu an toàn cháy tương ứng. Không thể chỉ dựa vào việc kết cấu giữ nguyên để kết luận không phải rà soát PCCC.

7. Bảng đối chiếu QCVN 06:2020 với căn cứ hiện hành
Khi nhận hồ sơ cũ, nên lập bảng theo nhóm vấn đề kỹ thuật thay vì chỉ so sánh số năm trên bìa:
| Nhóm kiểm tra | Hồ sơ cũ cần xác định | Hướng đối chiếu |
|---|---|---|
| Phạm vi áp dụng | Căn cứ kỹ thuật của thiết kế cũ | QCVN 06:2022/BXD và Sửa đổi 1:2023, cùng điều kiện chuyển tiếp |
| Phân loại nhà | Công năng, chiều cao, đặc điểm sử dụng | Xác định lại các thông số có liên quan |
| Ngăn cháy | Vách, sàn, cửa, khoang cháy | Điều khoản, cấu tạo và giới hạn yêu cầu tương ứng |
| Thoát nạn | Đường thoát, cửa và buồng thang | Cấu hình hiện trạng và yêu cầu áp dụng |
| Kiểm soát khói | Hút khói, tăng áp, khí bù | Kịch bản cháy, vùng phục vụ, điều khiển |
| Ống gió xuyên ngăn cháy | Vị trí xuyên và biện pháp xử lý | Van, kết cấu ngăn cháy và xử lý khe hở |
| Thiết bị PCCC | Chủng loại và tính năng | Yêu cầu tương ứng với giải pháp thiết kế |
| Điều khiển liên động | Ma trận điều khiển cũ | Kịch bản, tín hiệu, phản hồi và nguồn |
Đây là công cụ kiểm tra sơ bộ, không phải bảng liệt kê các điều khoản đã thay đổi. Mọi sai khác cần được kiểm tra lại trong văn bản chính thức.

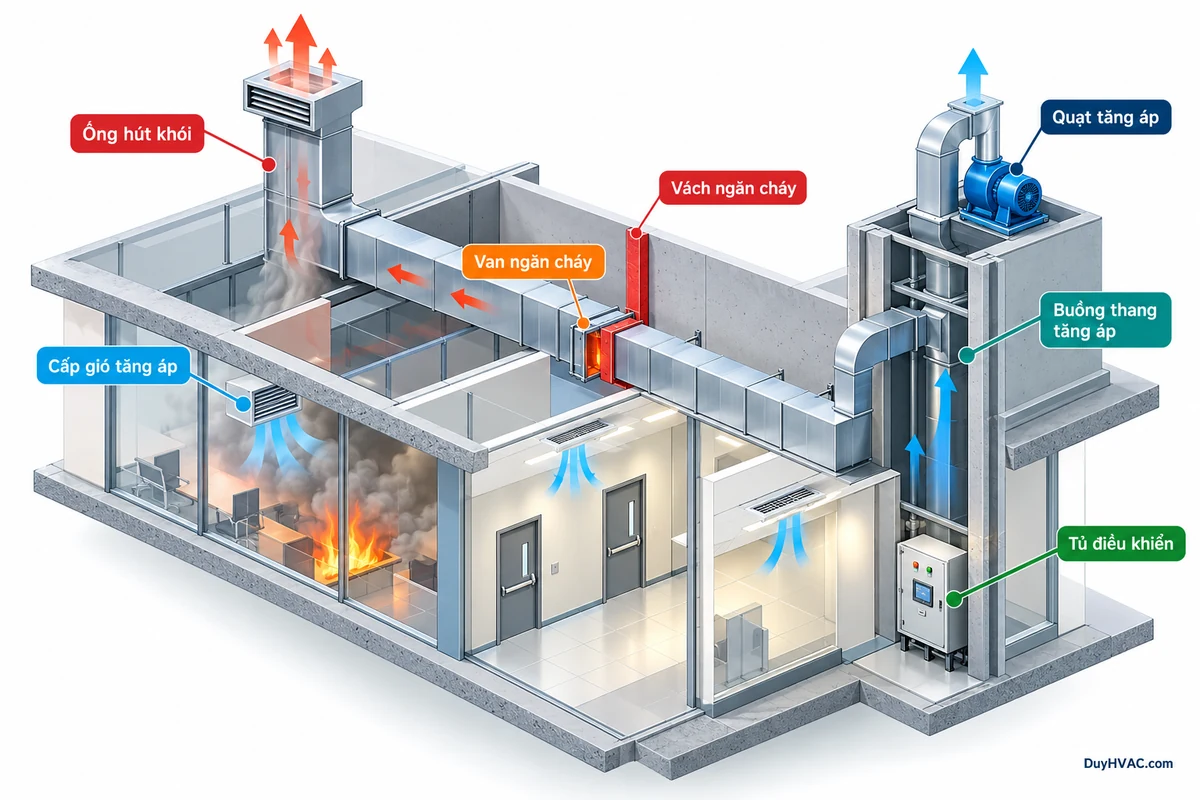

8. Nội dung QCVN 06 ảnh hưởng trực tiếp đến kỹ sư HVAC
8.1. Hệ thống hút khói
Kỹ sư phải xác định khu vực cần bảo vệ chống khói, kịch bản cháy, lưu lượng khói, cửa thu, ống dẫn, trục hút, quạt chịu điều kiện cháy, khí bù và trình tự điều khiển.
Không lấy thể tích hành lang nhân một số lần trao đổi không khí tùy ý rồi mặc định đáp ứng quy chuẩn. Tham khảo thêm Thiết kế hút khói hành lang: nguyên lý, phân vùng và tính lưu lượng.
8.2. Hệ thống tăng áp chống khói
Các không gian cần bảo vệ tùy cấu hình công trình có thể bao gồm buồng thang bộ không nhiễm khói, sảnh đệm hoặc không gian khác. Phải đánh giá trạng thái cửa mở/đóng, lưu lượng rò lọt, chênh lệch áp suất, lực mở cửa và tương tác với hệ hút khói. Không chọn quạt tăng áp chỉ theo thể tích buồng thang và ACH.

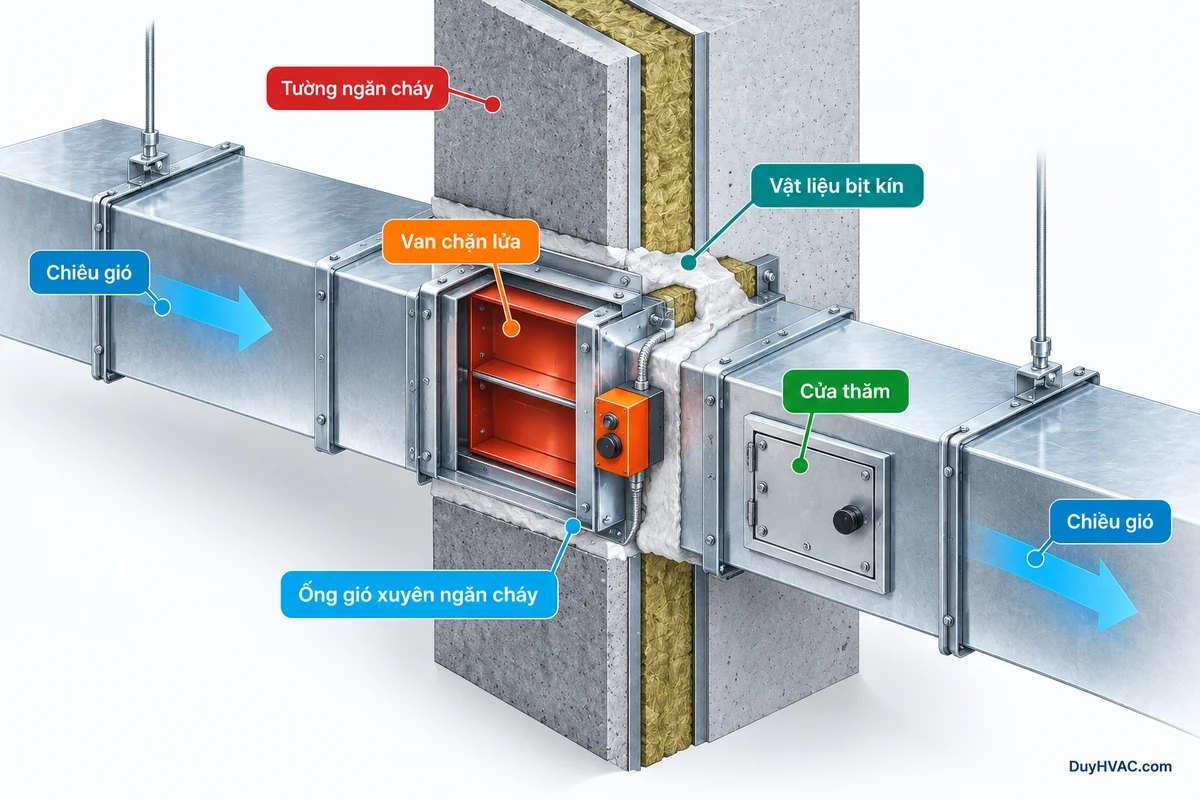

8.3. Ống gió xuyên qua bộ phận ngăn cháy
Cần xác định cấu kiện bị xuyên, yêu cầu ngăn cháy, van chặn lửa hoặc giải pháp bảo vệ tương ứng, xử lý khe hở và lối tiếp cận bảo trì. Không thể dùng cùng một loại van cho tất cả vị trí xuyên qua kết cấu mà không xác định chức năng và điều kiện áp dụng.
8.4. Trục kỹ thuật và không gian thiết bị
Cần kiểm tra cấu tạo bao che trục kỹ thuật, giao cắt với hệ MEP khác, không gian bảo trì, khả năng tiếp cận và sự liên thông giữa các khoang ngăn cháy. Một mô hình BIM không va chạm hình học vẫn có thể không đáp ứng yêu cầu an toàn cháy.

9. QCVN 06 và TCVN 5687 khác nhau thế nào?
QCVN 06 là quy chuẩn kỹ thuật quốc gia về an toàn cháy cho nhà và công trình; TCVN 5687:2024 là tiêu chuẩn về thông gió và điều hòa không khí – yêu cầu thiết kế, có phần liên quan đến bảo vệ chống khói.
Không được coi TCVN 5687 thay thế QCVN 06, cũng không dùng một công thức trong tiêu chuẩn để bỏ qua điều kiện áp dụng của quy chuẩn. Cần xác định vai trò pháp lý, phạm vi sử dụng và các tài liệu viện dẫn của dự án trước khi chốt giải pháp.
10. Phân biệt quy chuẩn kỹ thuật và pháp luật về thủ tục PCCC
Trong công việc thực tế, nhiều hồ sơ dùng từ “quy định PCCC” cho cả yêu cầu kỹ thuật lẫn thủ tục pháp lý, dẫn đến nhầm lẫn.
| Nhóm văn bản | Nội dung chính |
|---|---|
| QCVN 06 và sửa đổi | Yêu cầu kỹ thuật về an toàn cháy cho nhà và công trình |
| Tiêu chuẩn thiết kế | Phương pháp và yêu cầu kỹ thuật theo phạm vi áp dụng |
| Luật PCCC và cứu nạn, cứu hộ | Khung pháp lý về hoạt động PCCC/CNCH |
| Nghị định, thông tư hướng dẫn | Quy định chi tiết về hồ sơ, trình tự, trách nhiệm và quản lý |
Từ 01/07/2025, khi xem xét thủ tục cần lưu ý Luật Phòng cháy, chữa cháy và cứu nạn, cứu hộ 55/2024/QH15 cùng hệ văn bản hướng dẫn có hiệu lực tại thời điểm thực hiện. Đánh giá hồ sơ PCCC năm 2026 phải phân biệt yêu cầu kỹ thuật của QCVN với thủ tục pháp lý áp dụng cho từng loại dự án.

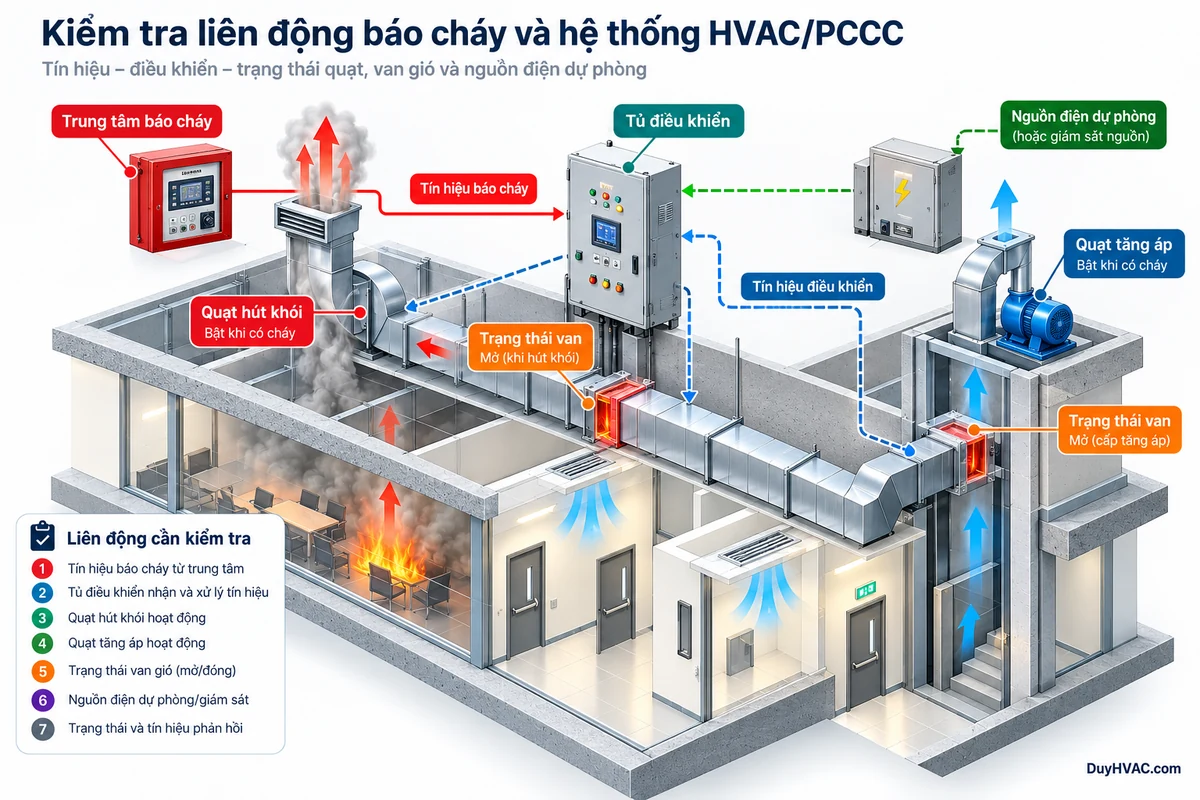

11. Quy trình 10 bước kiểm tra hồ sơ PCCC cũ cho kỹ sư MEP
Bước 1 – Thu thập hồ sơ pháp lý. Xác định các tài liệu thiết kế, phê duyệt, nghiệm thu và thay đổi có liên quan; không suy đoán phiên bản chỉ từ ngày ghi trên bản vẽ.
Bước 2 – Xác định quy chuẩn đã sử dụng. Đọc danh mục căn cứ của từng giai đoạn và từng lần điều chỉnh.
Bước 3 – Khảo sát hiện trạng. Đối chiếu hồ sơ hoàn công với công năng sử dụng, vách ngăn cháy và hệ thống cơ điện thực tế.
Bước 4 – Xác định phạm vi công việc. Phân biệt bảo trì, thay thế thiết bị, cải tạo cục bộ, điều chỉnh công năng hoặc thay đổi giải pháp PCCC.
Bước 5 – Xác định văn bản áp dụng. Kiểm tra thời điểm, quy chuẩn, văn bản sửa đổi và quy định chuyển tiếp.
Bước 6 – Rà soát hạng mục bị tác động. Tập trung vào lối thoát nạn, hút khói, tăng áp, đường ống xuyên ngăn cháy và ma trận điều khiển.
Bước 7 – Lập bảng sai khác. Ghi vị trí, hiện trạng, yêu cầu đối chiếu, ảnh hưởng và phương án dự kiến.
Bước 8 – Xác nhận phương án xử lý. Các nội dung pháp lý hoặc thay đổi quan trọng cần làm việc theo thẩm quyền và thủ tục phù hợp.
Bước 9 – Cập nhật bản vẽ và thuyết minh. Bảo đảm các bộ môn thống nhất, bao gồm BIM/MEP và hệ PCCC.
Bước 10 – Kiểm tra sau thi công. Thử nghiệm chức năng liên động, kiểm tra hiện trạng hoàn thành và lưu hồ sơ.

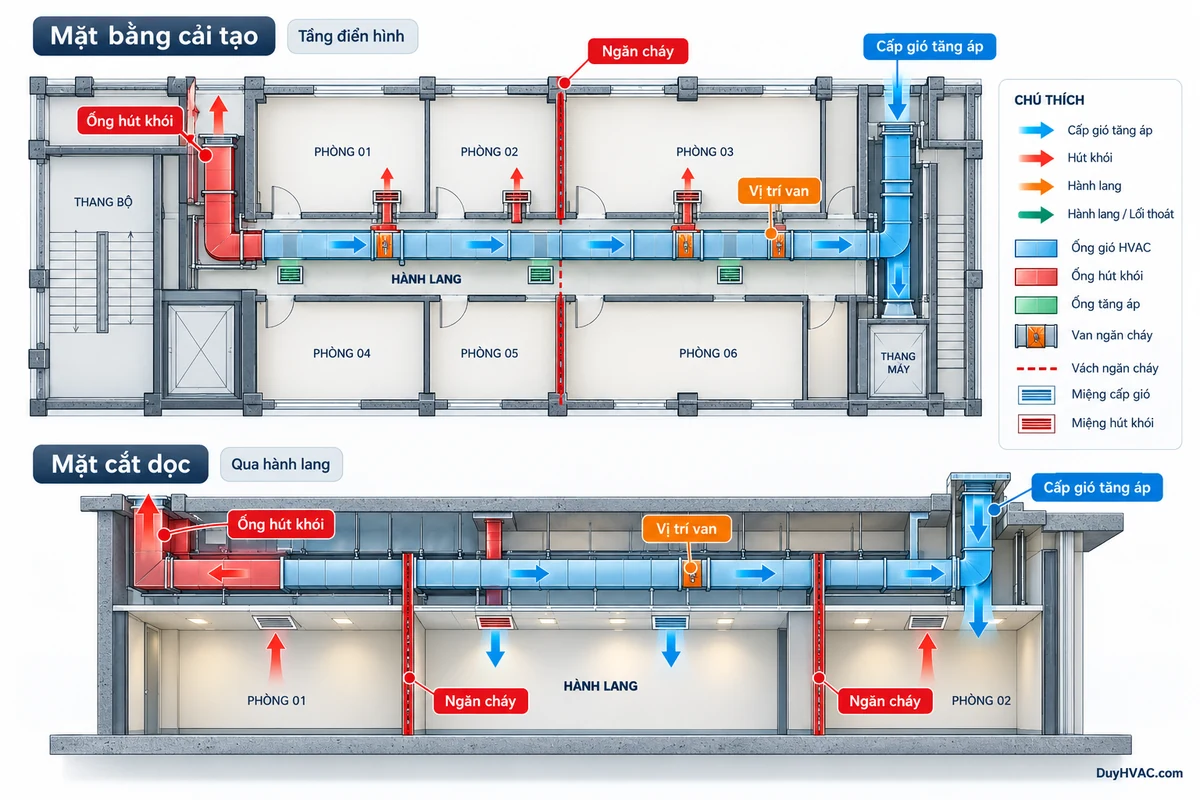

12. Ví dụ: cải tạo hệ thống thông gió tòa nhà văn phòng
Giả sử một tòa nhà hoàn thành năm 2021 có hệ điều hòa trung tâm, hút khói hành lang riêng. Đến năm 2026, chủ đầu tư muốn chia lại phòng làm việc một tầng, thay một số thiết bị và tuyến ống.
Hiện trạng dự kiến: Một số vách được tháo hoặc xây mới; miệng gió đổi vị trí; có ống gió xuyên vách mới; hình dạng hành lang thay đổi; hệ hút khói cũ vẫn được giữ.
Khi đó kỹ sư cần:
- Kiểm tra lại nhóm công năng, số người và đường thoát nạn.
- Rà phạm vi phục vụ của cửa thu khói, giải pháp khí bù và vùng điều khiển.
- Xác định cấu tạo mới tại các vị trí ống gió xuyên vách ngăn cháy.
- Rà ma trận điều khiển nếu phân vùng báo cháy và mặt bằng phòng thay đổi.
- Xác định hồ sơ pháp lý, yêu cầu cập nhật và thủ tục thực hiện theo phạm vi công việc.
Kết luận: Đánh giá phần cải tạo và các hệ thống bị ảnh hưởng theo căn cứ áp dụng; không bắt buộc thay toàn bộ hệ thống một cách máy móc, nhưng cũng không được bỏ qua thay đổi ảnh hưởng an toàn cháy.
13. Những sai lầm phổ biến khi tra cứu QCVN 06:2020
- Cho rằng bản 2020 còn là bản mới nhất: Bỏ qua các văn bản thay thế và Sửa đổi 1:2023.
- Chỉ đọc QCVN 06:2022 nhưng không đọc sửa đổi: Có nguy cơ sử dụng yêu cầu chưa cập nhật.
- Dựa vào năm ban hành bản vẽ để kết luận nghĩa vụ hiện tại: Bỏ qua mốc pháp lý và phạm vi cải tạo.
- Sao chép sơ đồ PCCC dự án cũ: Không đánh giá điều kiện và kịch bản cháy của công trình mới.
- Đồng nhất hút khói với thông gió tiện nghi: Hai hệ có chế độ và yêu cầu khác nhau.
- Chỉ kiểm tra ống gió, quên kiến trúc/kết cấu: Vách ngăn cháy, cửa và trục kỹ thuật quyết định giải pháp MEP.
- Coi văn bản hợp nhất là QCVN mới: Văn bản hợp nhất giúp tra cứu các nội dung đang được áp dụng, không tự tạo ra phiên bản quy chuẩn mới.
14. Checklist kiểm tra căn cứ kỹ thuật trước thiết kế
| STT | Nội dung rà soát |
|---|---|
| 1 | Nhóm công năng và loại công trình |
| 2 | Chiều cao PCCC và đặc điểm kỹ thuật của nhà |
| 3 | Thời điểm pháp lý và giai đoạn dự án |
| 4 | Phiên bản QCVN áp dụng và văn bản sửa đổi |
| 5 | Điều kiện chuyển tiếp liên quan |
| 6 | Phạm vi cải tạo hoặc sửa chữa |
| 7 | Ngăn cháy, cửa và đường thoát nạn |
| 8 | Hút khói, tăng áp và khí bù |
| 9 | Vị trí ống gió xuyên ngăn cháy và cấu tạo xử lý |
| 10 | Ma trận điều khiển PCCC, nguồn điện và giám sát |
| 11 | Phối hợp giữa HVAC, kiến trúc, kết cấu, điện, sprinkler |
| 12 | Cập nhật bản vẽ, thuyết minh và thủ tục pháp lý |
| 13 | Thử nghiệm, nghiệm thu và lưu hồ sơ |

15. Câu hỏi thường gặp
QCVN 06:2020/BXD có còn hiệu lực năm 2026 không?
Không. Đây là phiên bản đã được thay thế; khi lập hồ sơ mới cần xác định văn bản áp dụng hiện hành cho dự án, trong đó có QCVN 06:2022/BXD và Sửa đổi 1:2023.
QCVN 06:2022/BXD có thay thế trực tiếp bản 2020 không?
Không trực tiếp: bản 2021 thay thế bản 2020 trước, sau đó bản 2022 thay thế bản 2021. Khi kiểm tra công trình cũ, cần xem xét thời điểm pháp lý và quy định liên quan.
QCVN 06:2026/BXD đã được ban hành chưa?
Theo những văn bản được đối chiếu đến ngày 17/10/2026, Văn bản hợp nhất 92/2026/VBHN-TT-BXD không phải QCVN 06:2026/BXD. Khi chuẩn bị dự án, cần tiếp tục kiểm tra nguồn chính thức để phát hiện văn bản mới phát sinh.
Có bắt buộc thay toàn bộ quạt hút khói cũ không?
Không thể quyết định dựa vào năm lắp đặt. Cần đánh giá tình trạng thiết bị, yêu cầu đã áp dụng, khả năng làm việc, phạm vi cải tạo và nghĩa vụ pháp lý tương ứng.
Đổi hệ điều hòa có phải kiểm tra PCCC không?
Tùy mức độ thay đổi và tác động đến hệ thống an toàn cháy. Nếu sửa tuyến ống xuyên ngăn cháy, vùng hút khói, hệ tăng áp, trục kỹ thuật hoặc hành lang thoát nạn, cần rà soát các hạng mục bị ảnh hưởng.
Có thể dùng TCVN 5687 thay QCVN 06 để thiết kế hút khói không?
Không. Hai tài liệu có vai trò khác nhau và cần áp dụng đúng phạm vi và căn cứ của dự án.
Có thể tra cứu QCVN 06:2020/BXD ở đâu?
Nên tra cứu tại cổng chính thức của Bộ Xây dựng hoặc cơ sở dữ liệu văn bản pháp luật, đồng thời đọc các văn bản thay thế và sửa đổi liên quan; bài viết này không phân phối bản PDF quy chuẩn.
16. Kết luận
QCVN 06:2020/BXD tiếp tục hữu ích với việc kiểm tra lịch sử thiết kế, đánh giá hồ sơ cũ và nghiên cứu những phương án từng được áp dụng. Tuy nhiên, không dùng phiên bản 2020 như căn cứ hiện hành chung cho mọi hồ sơ thiết kế mới.
Với kỹ sư HVAC/MEP, ba nguyên tắc quan trọng là:
- Xác định đúng phiên bản quy chuẩn, văn bản sửa đổi và điều kiện áp dụng.
- Đánh giá dự án theo thời điểm pháp lý, công năng và phạm vi cải tạo thực tế.
- Kiểm tra đủ các hệ liên quan: hút khói, tăng áp, ngăn cháy, trục ống, đường thoát nạn và ma trận điều khiển.
Giá trị của việc tuân thủ không chỉ nằm ở danh mục tiêu chuẩn trong thuyết minh, mà ở cách áp dụng các yêu cầu trong thiết kế, thi công, vận hành và quản lý công trình.
Tài liệu tham khảo chính thức
- Bộ Xây dựng – Văn bản hợp nhất 92/2026/VBHN-TT-BXD (28/09/2026).
- Cổng Thông tin điện tử Chính phủ – Bản hợp nhất QCVN 06 (14/10/2026).
- Thông tư 09/2023/TT-BXD – Sửa đổi 1:2023 QCVN 06:2022/BXD.
- Cơ sở dữ liệu VBPL – lịch sử thay thế Thông tư ban hành QCVN 06.
- Thông tư 06/2022/TT-BXD – ban hành QCVN 06:2022/BXD.
- TCVN 5687:2024 – Thông gió và điều hòa không khí: Yêu cầu thiết kế.
Bài do DuyHVAC biên soạn độc lập nhằm hỗ trợ tra cứu kỹ thuật; cần kiểm tra văn bản áp dụng tại ngày lập hồ sơ. Những hình minh họa nguyên lý không thay thế thiết kế PCCC hoặc hồ sơ đã được phê duyệt.
